Jaką rolę pełni nadzór inwestorski na budowie drogi?
1. Kontroluje zgodność robót z dokumentacją
Inspektor sprawdza, czy wykonawca realizuje właściwy zakres, we właściwym miejscu i według zatwierdzonych rozwiązań. Kontrola dotyczy nie tylko geometrii jezdni. Obejmuje także rzędne, spadki, przekroje, konstrukcję nawierzchni, odwodnienie, zjazdy, chodniki, drogi dla rowerów, oznakowanie, urządzenia bezpieczeństwa ruchu oraz elementy innych branż.
W przypadku rozbieżności nadzór powinien ustalić, czy mamy do czynienia z błędem wykonawczym, niejasnością dokumentacji, kolizją w terenie czy potrzebą zmiany projektowej. Inspektor nie powinien samowolnie zastępować projektanta. Rozwiązanie zamienne trzeba uzgodnić z właściwymi uczestnikami procesu i, jeżeli wymagają tego przepisy, przeprowadzić odpowiednią procedurę formalną.
2. Sprawdza jakość robót i materiałów
Nadzór inwestorski robót drogowych weryfikuje, czy zastosowane materiały zostały zaakceptowane, czy mają wymagane dokumenty i czy odpowiadają projektowi oraz specyfikacjom. Kontroli mogą podlegać między innymi grunty, kruszywa, mieszanki związane, mieszanki mineralno-asfaltowe, beton, prefabrykaty, rury, studnie, krawężniki, oznakowanie oraz urządzenia bezpieczeństwa ruchu.
Same deklaracje i karty techniczne nie potwierdzają jeszcze jakości wykonanej warstwy. Potrzebne jest połączenie kontroli dokumentów, oględzin na budowie, badań oraz identyfikowalności dostaw. Inspektor powinien móc ustalić, jaka partia materiału została wbudowana na konkretnym odcinku i jakie wyniki badań jej dotyczą.
3. Kontroluje podłoże, nasypy i roboty ziemne
Trwałość drogi zaczyna się znacznie niżej niż warstwa ścieralna. Na etapie robót ziemnych nadzór ocenia zgodność warunków rzeczywistych z dokumentacją, sposób przygotowania podłoża, wykonanie wymian gruntu, budowę nasypów, odwodnienie wykopów oraz wyniki badań zagęszczenia i nośności.
Jeżeli w terenie pojawi się grunt słabszy, woda albo niezinwentaryzowana przeszkoda, problem wymaga udokumentowania i decyzji technicznej. Kontynuowanie robót bez wyjaśnienia może jedynie ukryć przyczynę przyszłej awarii pod kolejnymi warstwami.
4. Odbiera roboty zanikające i ulegające zakryciu
To jedna z najważniejszych funkcji inspektora. W drodze zanikają między innymi elementy odwodnienia, zabezpieczenia sieci, przygotowane podłoże, kolejne warstwy nasypu, podbudowy oraz fragmenty konstrukcji znajdujące się pod nawierzchnią.
W dobrze zorganizowanym procesie harmonogram wskazuje tzw. punkty zatrzymania. Wykonawca nie przechodzi do następnego etapu, dopóki nie zgłosi robót, nie przedstawi wymaganych wyników i nie uzyska potwierdzenia odbioru. Pozwala to uniknąć sytuacji, w której presja harmonogramu prowadzi do zakrycia niezweryfikowanych prac.
5. Uczestniczy w badaniach i interpretuje ich wyniki
Kontrola jakości robót drogowych może wymagać badań podłoża, zagęszczenia, nośności, grubości warstw, składu i właściwości mieszanek, próbek betonu, szczelności instalacji, geometrii albo równości nawierzchni. Konkretny zakres i kryteria akceptacji wynikają z projektu, STWiORB, umowy i przepisów właściwych dla danej inwestycji.
Profesjonalny nadzór nie ogranicza się do zebrania protokołów. Sprawdza, czy:
· badanie wykonano we właściwym miejscu i czasie;
· metoda odpowiada wymaganiom;
· liczba pomiarów jest wystarczająca;
· wynik można przypisać do konkretnej warstwy i odcinka;
· przekroczenie kryterium zostało przeanalizowane;
· działania naprawcze faktycznie usunęły niezgodność.
Inspektor nie zastępuje laboratorium ani zakładowej kontroli jakości wykonawcy. Powinien jednak weryfikować ich pracę, a w uzasadnionych przypadkach żądać dodatkowych prób lub badań w granicach swoich uprawnień.

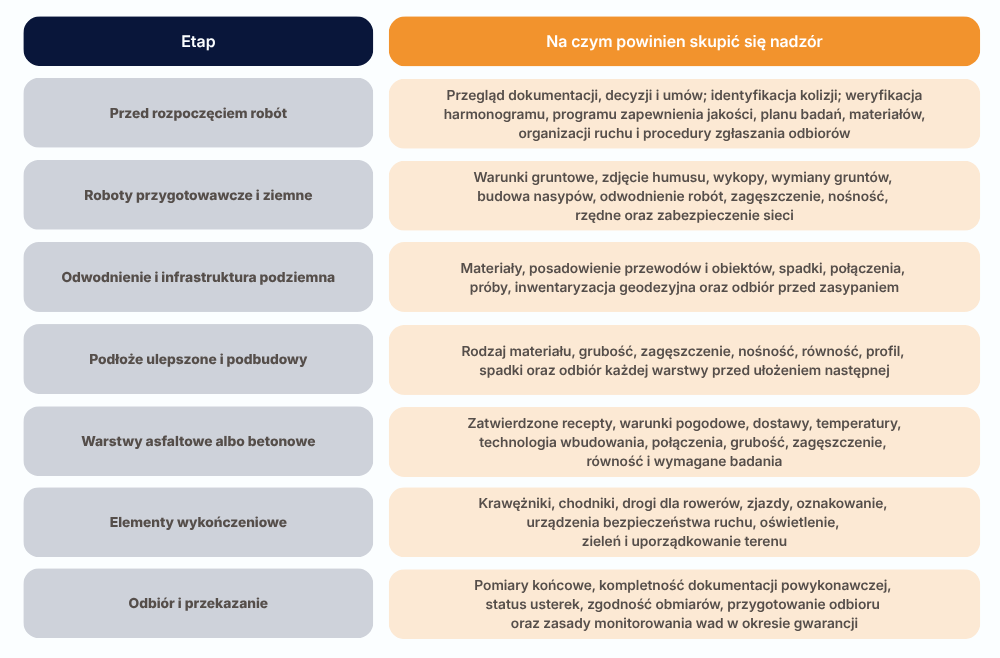

6. Pilnuje geometrii drogi i skutecznego odwodnienia
Niewielkie odchylenia rzędnych lub spadków mogą spowodować zastoiska wody, problemy na zjazdach albo nieprawidłowe połączenia z istniejącym terenem. Dlatego nadzór analizuje pomiary geodezyjne i porównuje je z projektem przed wykonaniem elementów, których późniejsza korekta byłaby trudna.
Szczególnej uwagi wymagają wpusty, studnie, kanały, rowy, przepusty, wyloty oraz miejsca połączenia nowego odwodnienia z istniejącym systemem. Prawidłowo wykonana nawierzchnia nie będzie trwała, jeżeli woda pozostanie w konstrukcji drogi albo nie zostanie sprawnie odprowadzona.

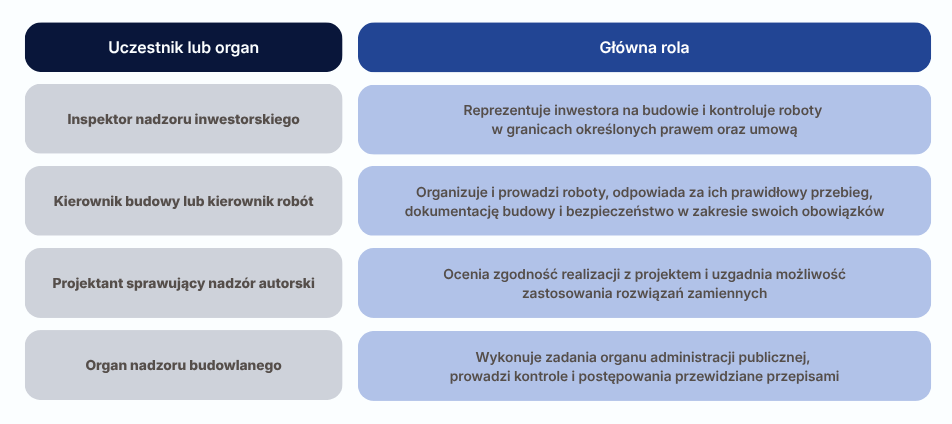

7. Koordynuje styki między branżami
Budowa drogi rzadko ogranicza się do branży drogowej. W pasie drogowym mogą znajdować się sieci wodociągowe, kanalizacyjne, gazowe, elektroenergetyczne i telekomunikacyjne. Dochodzą oświetlenie, sygnalizacja, obiekty mostowe, mury oporowe, zieleń i elementy organizacji ruchu.
Jeżeli zakres wymaga inspektorów różnych specjalności, inwestor wyznacza jednego z nich jako koordynatora ich czynności na budowie. W praktyce trzeba ustalić również odpowiedzialność za każdy styk: kto sprawdza przebudowę sieci, kto akceptuje zasypkę, kto potwierdza rzędne, kiedy można rozpocząć następną warstwę i kto zamyka daną niezgodność.
Taka koordynacja ogranicza ryzyko, że poprawnie wykonana nawierzchnia będzie później rozbierana z powodu niedokończonej instalacji.
8. Monitoruje harmonogram i etapowanie prac

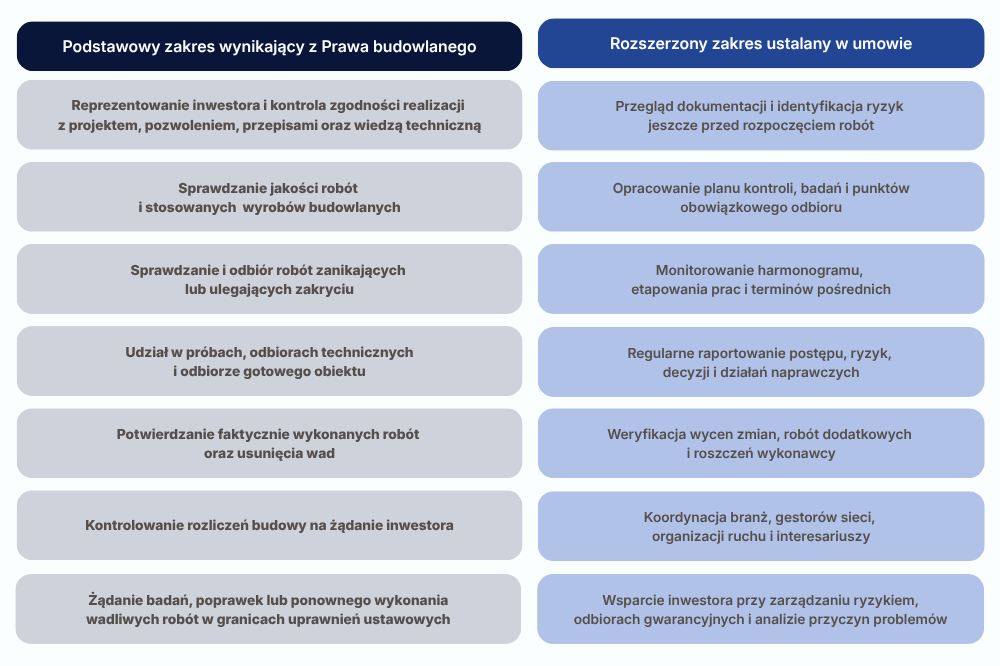

Kontrola terminów nie należy wprost do katalogu podstawowych obowiązków z art. 25 Prawa budowlanego, dlatego musi wynikać z umowy. Dla inwestora ma jednak duże znaczenie. Zespół nadzoru może porównywać plan z rzeczywistym postępem, wskazywać opóźnione zadania, analizować ich wpływ na dalsze etapy oraz oceniać realność planu naprawczego wykonawcy.
Przy robotach prowadzonych pod ruchem ważna jest również kolejność zamknięć i przełączeń, utrzymanie bezpiecznej organizacji ruchu oraz dostęp do posesji, firm i służb. Dobra kontrola harmonogramu nie polega na samym odnotowaniu opóźnienia. Powinna odpowiednio wcześnie pokazać inwestorowi jego przyczynę, konsekwencje i możliwe działania.
9. Weryfikuje ilości, płatności i roboty dodatkowe
Prawo budowlane zobowiązuje inspektora do potwierdzania faktycznie wykonanych robót, a na żądanie inwestora także do kontrolowania rozliczeń budowy. Na kontrakcie drogowym oznacza to potrzebę powiązania obmiaru, dokumentacji odbiorowej, wyników badań i statusu wad z wnioskiem o płatność.
Inwestor powinien wiedzieć:
· czy wykazana ilość rzeczywiście została wykonana;
· czy robotę odebrano i udokumentowano;
· czy zastosowana pozycja rozliczeniowa jest prawidłowa;
· czy wniosek o dodatkowe wynagrodzenie nie obejmuje zakresu już zawartego w umowie;
· jaki wpływ proponowana zmiana ma na cenę, termin, jakość i późniejsze utrzymanie drogi.
Pełna analiza roszczeń i wycen zmian wymaga odpowiedniego zapisu w umowie z nadzorem oraz współpracy specjalistów technicznych, kosztowych i (w razie potrzeby) prawnych.
10. Buduje wiarygodny zapis przebiegu inwestycji
Dobra dokumentacja nie jest biurokratycznym dodatkiem. Pozwala odtworzyć, co wykonano, jakie materiały zastosowano, jakie wyniki uzyskano, kto zaakceptował rozwiązanie i czy wada została usunięta.
Na budowie drogi przydatne są między innymi:
· raporty dzienne, tygodniowe i miesięczne;
· dokumentacja fotograficzna przypisana do lokalizacji i daty;
· rejestr zgłoszeń robót do odbioru;
· protokoły odbioru robót zanikających;
· zatwierdzenia materiałowe i recepty;
· wyniki badań laboratoryjnych i pomiarów terenowych;
· operaty i protokoły geodezyjne;
· rejestr niezgodności, wad i działań naprawczych;
· rejestr zmian, decyzji i zapytań technicznych;
· obmiary i dokumenty potwierdzające rozliczenia;
· dokumentacja powykonawcza.
Dokument powinien nie tylko istnieć, ale też jednoznacznie odnosić się do odcinka, warstwy, branży i zakresu robót. W przeciwnym razie trudno wykorzystać go przy odbiorze, rozliczeniu albo sporze.
11. Przygotowuje odbiór, zamiast pojawiać się dopiero na końcu
Odbiór końcowy jest wynikiem kontroli prowadzonej przez cały okres realizacji. Przed zgłoszeniem inwestycji do odbioru nadzór sprawdza kompletność badań, dokumentacji powykonawczej i protokołów, potwierdza status wad oraz uczestniczy w przeglądzie wykonanego zakresu.
Lista usterek powinna określać co najmniej lokalizację, opis, odpowiedzialną stronę, termin usunięcia i sposób potwierdzenia naprawy. Samo zgłoszenie przez wykonawcę, że problem został rozwiązany, nie zamyka sprawy. Potrzebna jest ponowna weryfikacja.
Jeżeli umowa tak stanowi, zespół nadzoru może wspierać inwestora również podczas przeglądów gwarancyjnych. Pozwala to powiązać wady ujawnione w użytkowaniu z dokumentacją z okresu budowy i skutecznie egzekwować zobowiązania wykonawcy.
