Kontrola jakości robót drogowych – jakie badania wykonuje nadzór inwestorski?

Andrzej Przesmycki PM
Andrzej Przesmycki
autor

Kontrola jakości robót drogowych jest jednym z najważniejszych elementów budowy lub przebudowy drogi, ponieważ o jej trwałości nie decyduje wyłącznie widoczna warstwa asfaltu. Równie istotne są parametry podłoża, nasypów, podbudów, połączeń między warstwami i odwodnienia. Większość tych elementów szybko zostaje zakryta.

Badania mają potwierdzić, czy materiał i wykonana warstwa spełniają wymagania projektu oraz Specyfikacji Technicznych Wykonania i Odbioru Robót Budowlanych, czyli STWiORB. Wynik musi jednak dotyczyć właściwego odcinka, warstwy i partii materiału oraz dotrzeć do osób decyzyjnych przed rozpoczęciem kolejnego etapu.

Najkrócej: podczas robót drogowych bada się między innymi rodzaj i wilgotność gruntu, zagęszczenie oraz nośność podłoża i podbudów, właściwości mieszanek mineralno-asfaltowych, grubość i zagęszczenie warstw asfaltowych, ich połączenie, równość, spadki i właściwości przeciwpoślizgowe. Kontrola może objąć również beton, odwodnienie, oznakowanie i instalacje. Nadzór inwestorski weryfikuje badania wykonawcy, uczestniczy w pobieraniu próbek, zleca badania kontrolne i wykorzystuje wyniki przy odbiorze robót.

Spis treści:
1. Czy nadzór inwestorski sam wykonuje badania?
2. Co określa zakres badań?
3. Badania podłoża i robót ziemnych
4. Badania podbudów
5. Badania nawierzchni asfaltowych
6. Pozostałe badania
7. Jak nadzór organizuje kontrolę?
8. Co dzieje się po wyniku niezgodnym?
9. FAQ

Czy nadzór inwestorski sam wykonuje badania?

Sformułowanie „badania wykonywane przez nadzór” wymaga doprecyzowania. Inspektor nie zastępuje laboratorium wykonawcy i zwykle nie obsługuje osobiście całej aparatury. Pomiar terenowy albo analizę próbki wykonuje najczęściej personel laboratorium. Po stronie nadzoru pozostaje:

· sprawdzenie planu kontroli i badań wykonawcy;
· weryfikacja metod, częstotliwości i kryteriów;
· udział w pobieraniu próbek i wskazywanie miejsc pomiarów;
· sprawdzenie, czy próbkę powiązano z odcinkiem, warstwą i partią materiału;
· żądanie dodatkowych badań, gdy wyniki lub roboty budzą zastrzeżenia;
· zlecanie niezależnych badań kontrolnych, jeżeli przewiduje to umowa;
· interpretacja raportów i decyzja, czy warstwę można odebrać lub zakryć.

Nadzór ma więc zapewnić inwestorowi wiarygodną podstawę decyzji odbiorowej, a nie tylko zbiór protokołów. Szerszy zakres tej funkcji opisujemy w artykule o roli nadzoru inwestorskiego na budowie drogi.

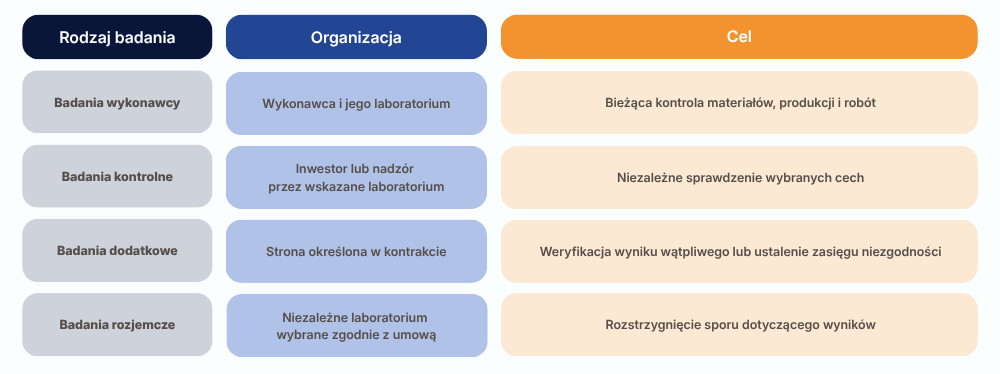

Badania wykonawcy, kontrolne i rozjemcze

Podział ten występuje między innymi we wzorcowych warunkach GDDKiA dla dróg krajowych. WWiORB są jednak podstawą opracowania specyfikacji dla konkretnego zadania, a nie uniwersalnym zamiennikiem dokumentacji inwestycji.

Dlaczego badanie gotowego asfaltu nie wystarcza?

Droga jest układem współpracujących warstw. Prawidłowa mieszanka asfaltowa nie zapewni trwałości, jeżeli leży na niedostatecznie zagęszczonej podbudowie, zawilgoconym podłożu albo konstrukcji bez skutecznego odwodnienia.

Wadę wykrytą przed zakryciem można zwykle usunąć na niewielkim odcinku. Późniejsza diagnoza może wymagać odwiertów i odkrywek, a naprawa — rozebrania kilku prawidłowo wykonanych warstw. Bieżąca kontrola ogranicza zatem ryzyko osiadań, kolein, spękań, zastoisk wody, dodatkowych kosztów i sporów odbiorowych.

Kontrola jakości wpływa bezpośrednio na:

· trwałość, ponieważ pozwala wykryć niedostateczną nośność, zagęszczenie lub grubość;
· bezpieczeństwo ruchu, ponieważ potwierdza geometrię, odwodnienie i właściwości przeciwpoślizgowe;
· koszt, gdyż wada ujawniona przed zakryciem jest zwykle tańsza do usunięcia;
· harmonogram, ponieważ terminowe wyniki pozwalają świadomie zwolnić kolejny front;
· rozliczenia, ponieważ odbiór i płatność powinny dotyczyć robót spełniających wymagania;
· okres gwarancji, gdy identyfikowalna dokumentacja pomaga ustalić przyczyny późniejszych uszkodzeń.

Dlatego plan kontroli powinien wyprzedzać roboty. Badania zlecane dopiero po wystąpieniu problemu często wymagają ingerencji w gotową konstrukcję i dają mniej informacji o warunkach, w których powstała wada.

Co określa zakres badań?

Nie istnieje jedna lista badań i częstotliwości odpowiednia dla każdej drogi. Zakres zależy od konstrukcji nawierzchni, warunków gruntowo-wodnych, materiałów, wielkości partii, technologii, klasy drogi i modelu kontraktowego.

Podstawą kontroli są:

1. projekt i specyfikacja projektowa;
2. STWiORB danego zadania;
3. umowa i pozostałe dokumenty kontraktowe;
4. program zapewnienia jakości oraz plan kontroli i badań;
5. normy i wytyczne przywołane w tych dokumentach;
6. zatwierdzone recepty, materiały i technologie.

Dokumentacja dróg krajowych może wykorzystywać WWiORB publikowane przez GDDKiA. Nie wolno jednak kopiować progów z innej inwestycji bez sprawdzenia warstwy, metody i dokumentów kontraktu.

Wartość znaleziona w internecie może dotyczyć innej klasy drogi, kategorii ruchu, materiału albo sposobu statystycznej oceny partii. Kryterium odbiorowym jest wymaganie właściwe dla danego zadania, a nie liczba najczęściej powtarzana w poradnikach.

Kiedy prowadzi się kontrolę jakości?

Szczególnie ważne są odbiory robót zanikających. Raport musi dotrzeć na tyle wcześnie, aby nadzór mógł podjąć decyzję przed wykonaniem kolejnej warstwy.

Badania podłoża i robót ziemnych

Jakość drogi zaczyna się w podłożu. Warunki gruntowe mogą zmieniać się wzdłuż inwestycji, dlatego dokumentacja geotechniczna nie zastępuje obserwacji odsłoniętego gruntu i kontroli podczas robót.

Przydatność i wilgotność gruntu

Badania laboratoryjne mogą obejmować uziarnienie, wilgotność, granice konsystencji, zawartość części organicznych, maksymalną gęstość objętościową szkieletu gruntowego i wilgotność optymalną. Jeśli wymagają tego dokumenty, bada się również CBR, pęcznienie lub podatność na mróz.

Grunt zbyt suchy albo zbyt mokry może nie osiągnąć wymaganego zagęszczenia mimo kolejnych przejazdów walca. Wynik wilgotności pomaga zdecydować o osuszeniu, dowilżeniu, stabilizacji lub wymianie materiału.

Wskaźnik zagęszczenia Is

Wskaźnik Is porównuje gęstość objętościową szkieletu gruntowego uzyskaną w warstwie z maksymalną gęstością wyznaczoną laboratoryjnie, najczęściej badaniem kojarzonym z metodą Proctora.

Wynik ma znaczenie tylko wtedy, gdy prawidłowo zidentyfikowano materiał, miejsce, warstwę, wilgotność i metodę. Jeden punkt nie opisuje automatycznie długiego odcinka — ważne są rozmieszczenie pomiarów, jednorodność materiału oraz reguła oceny całej partii.

Punkt odniesienia z laboratorium musi odpowiadać materiałowi rzeczywiście wbudowanemu. Jeżeli zmieniło się źródło gruntu albo jego skład, posługiwanie się wcześniejszą wartością maksymalnej gęstości może prowadzić do błędnej oceny zagęszczenia.

Badanie nośności płytą VSS

Badanie VSS polega na statycznym obciążaniu podłoża lub warstwy i pomiarze odkształceń. Pozwala określić moduły E1 i E2, a ich stosunek, nazywany wskaźnikiem odkształcenia, wspiera ocenę zachowania warstwy przy ponownym obciążeniu.

VSS nie jest tym samym co laboratoryjny CBR ani badanie lekką płytą dynamiczną. Płyta dynamiczna szybko określa dynamiczny moduł odkształcenia, ale może zastąpić inną metodę tylko wtedy, gdy dopuszcza to dokumentacja i ustalono właściwe kryterium lub korelację.

Zamienne zastosowanie metody wymaga więc sprawdzenia:

· czy dopuszcza ją STWiORB lub zatwierdzona procedura;
· czy kryterium dotyczy badanego materiału i warstwy;
· czy ustalono wymaganą korelację z metodą odniesienia;
· czy urządzenie ma aktualne potwierdzenie sprawności.

Szybszy pomiar jest przydatny w bieżącej kontroli, ale nie może zastąpić metody odbiorowej bez technicznej i kontraktowej podstawy.

Co jeszcze podlega kontroli?

Wyniki badań trzeba połączyć ze sprawdzeniem grubości warstw nasypu, rzędnych, szerokości, spadków, przygotowania podłoża i odwodnienia robót. Zagęszczony grunt nie rozwiązuje problemu źle ukształtowanej powierzchni, dopływu wody ani lokalnego występowania słabego podłoża.

Badania podbudów

Zakres zależy od tego, czy podbudowę wykonano z mieszanki niezwiązanej, materiału związanego spoiwem czy w innej technologii.

Przy mieszankach niezwiązanych kontrola może obejmować:

· źródło i właściwości materiału;
· uziarnienie i zawartość wody;
· zagęszczenie oraz nośność;
· grubość, równość, spadki, rzędne i szerokość.

Próbki powinny reprezentować rzeczywiście wbudowaną partię. Materiał pobrany wyłącznie z dogodnego miejsca albo po połączeniu różnych dostaw może dać prawidłowy wynik, który nie opisuje odcinka podlegającego odbiorowi.

Przy warstwach związanych spoiwem bada się — zależnie od technologii — skład, wilgotność, zagęszczenie, wytrzymałość próbek i wymagane cechy trwałościowe. Kontroluje się także dozowanie, czas wykonania, warunki pogodowe, pielęgnację i geometrię.

Odbiór podbudowy powinien łączyć trzy rodzaje informacji: zgodność materiału, wyniki zagęszczenia lub nośności oraz wymiary gotowej warstwy. Korzystny wynik w jednym punkcie nie kompensuje niewłaściwej grubości albo lokalnych nierówności.

Ma to znaczenie również w drugą stronę: warstwa wyglądająca na równą może być niejednorodna lub niewystarczająco zagęszczona. Oględziny, badania parametrów i pomiary geodezyjne pełnią różne funkcje i dopiero razem tworzą podstawę odbioru.

Badania nawierzchni asfaltowych

Kontrola rozpoczyna się przed przyjazdem pierwszej dostawy. Nadzór weryfikuje źródła materiałów, dokumenty mieszanki, receptę, plan badań i — jeżeli wymaga tego kontrakt — odcinek próbny.

Kontrola podczas wbudowywania

W czasie produkcji, transportu i układania sprawdza się odpowiednio:

· dokumenty dostaw i identyfikację mieszanki;
· warunki atmosferyczne oraz przygotowanie podłoża;
· temperaturę powietrza, podłoża i mieszanki;
· oczyszczenie oraz skropienie międzywarstwowe;
· ciągłość rozkładania, grubość i schemat zagęszczania;
· wygląd mieszanki, segregację oraz wykonanie złączy.

Pojedynczy odczyt temperatury nie opisuje całego procesu. Musi być powiązany z miejscem, czasem, transportem, typem mieszanki i warunkami pogodowymi.

Badania mieszanki mineralno-asfaltowej

W próbkach można oznaczać między innymi zawartość lepiszcza rozpuszczalnego, uziarnienie kruszywa po ekstrakcji i zawartość wolnych przestrzeni. Potwierdza to skład mieszanki, ale nie jakość gotowej warstwy. Prawidłowy materiał może zostać źle ułożony, niedogęszczony lub niewłaściwie połączony z podłożem.

Wynik próbki mieszanki trzeba powiązać z dostawą, czasem produkcji i odcinkiem wbudowania. Dzięki temu w razie niezgodności można określić potencjalny zakres problemu, zamiast kwestionować całą dzienną produkcję albo przypadkowy fragment drogi.

Odwierty i próbki rdzeniowe

Próbki rdzeniowe pozwalają sprawdzić grubość, gęstość, zagęszczenie i zawartość wolnych przestrzeni w warstwie. Mogą również umożliwiać ocenę układu lub połączenia warstw.

Każdy rdzeń trzeba przypisać do kilometrażu, pasa, warstwy, daty i partii mieszanki, a otwór prawidłowo naprawić. Bez tych informacji wynik ma ograniczoną wartość odbiorową.

W niektórych kontraktach grubość lub układ warstw wspomagają metody nieniszczące, na przykład pomiar elektromagnetyczny lub georadar. Sposób ich użycia musi wynikać z dokumentacji zadania.

Połączenie, równość i właściwości przeciwpoślizgowe

Brak zespolenia między warstwami może prowadzić do przesuwania, odspojeń i spękań. Kontrola obejmuje przygotowanie powierzchni, skropienie oraz — jeśli przewiduje to specyfikacja — badanie wytrzymałości połączenia.

Gotową warstwę sprawdza się również pod względem równości podłużnej i poprzecznej, spadków, rzędnych, szerokości i ukształtowania stref przy wpustach. Stosuje się metodę właściwą dla drogi i specyfikacji, na przykład pomiar profilu i IRI, planograf lub łatę.

Na wskazanych drogach i odcinkach mierzy się właściwości przeciwpoślizgowe warstwy ścieralnej. Zakres i kryteria zależą od klasy drogi, mieszanki i dokumentacji.

Równość, spadki i właściwości przeciwpoślizgowe odpowiadają na inne pytania niż badania składu. Wpływają na kontakt pojazdu z nawierzchnią, odprowadzanie wody i obciążenia dynamiczne, dlatego nie powinny być traktowane jako kosmetyczne uzupełnienie odbioru.

Badania nie zastępują oględzin. Segregacja, spękania, wykruszenia, otwarte pory, wadliwe złącza lub zastoiska wody wymagają wyjaśnienia nawet wtedy, gdy wybrane wyniki liczbowe są zgodne.

Pozostałe badania

Inwestycja drogowa może obejmować beton, odwodnienie, oznakowanie, urządzenia bezpieczeństwa ruchu i instalacje.

Beton

Przy obiektach inżynierskich lub elementach konstrukcyjnych kontroluje się dokumenty dostawy, temperaturę i konsystencję mieszanki, a gdy jest to wymagane — zawartość powietrza. Pobiera się próbki do badania wytrzymałości na ściskanie oraz ewentualnych cech trwałościowych, takich jak odporność na mróz lub penetrację wody. Równocześnie sprawdza się zbrojenie, otulinę, deskowanie, geometrię i pielęgnację.

Zakres dla betonu konstrukcyjnego jest inny niż dla prefabrykatów lub nawierzchni betonowej, dlatego zawsze wymaga odniesienia do właściwej specyfikacji.

Odwodnienie

Przed zasypaniem przewodów sprawdza się materiał, średnice, połączenia, podłoże, podsypkę, obsypkę, zagęszczenie zasypki, trasę, rzędne i spadki. Niezbędna jest też inwentaryzacja geodezyjna zakrywanych elementów.

W zależności od systemu wykonuje się próby szczelności, kontrolę drożności, inspekcję kamerą albo próbę funkcjonalną. Sam dopływ wody do wpustu nie potwierdza szczelności i prawidłowego ułożenia całej instalacji.

Kontrola zasypki jest równie istotna jak kontrola rury. Niedostateczne zagęszczenie w strefie przewodu może prowadzić do lokalnego osiadania nawierzchni, nawet jeżeli sama kanalizacja jest szczelna i wykonana z prawidłowego materiału.

Elementy uliczne, oznakowanie i instalacje

Przy krawężnikach, prefabrykatach, barierach i znakach kontroluje się typ wyrobu, geometrię, stabilność, połączenia, zakotwienie oraz zabezpieczenie antykorozyjne w zakresie wymaganym dla systemu.

Oznakowanie poziome sprawdza się pod względem położenia, wymiarów, barwy, widzialności w dzień i w nocy, właściwości przeciwpoślizgowych oraz jakości wykonania. Metody zależą od rodzaju oznakowania.

Przy oświetleniu i instalacjach elektrycznych kontrola może obejmować trasę oraz głębokość kabli, ciągłość przewodów, rezystancję izolacji, uziemienie, ochronę przed porażeniem i działanie sterowania. Protokoły powinny wskazywać badany obwód, aparaturę, metodę i osobę posiadającą właściwe kwalifikacje.

Kraków Bazylika Mariańska
Kraków Bazylika Mariańska

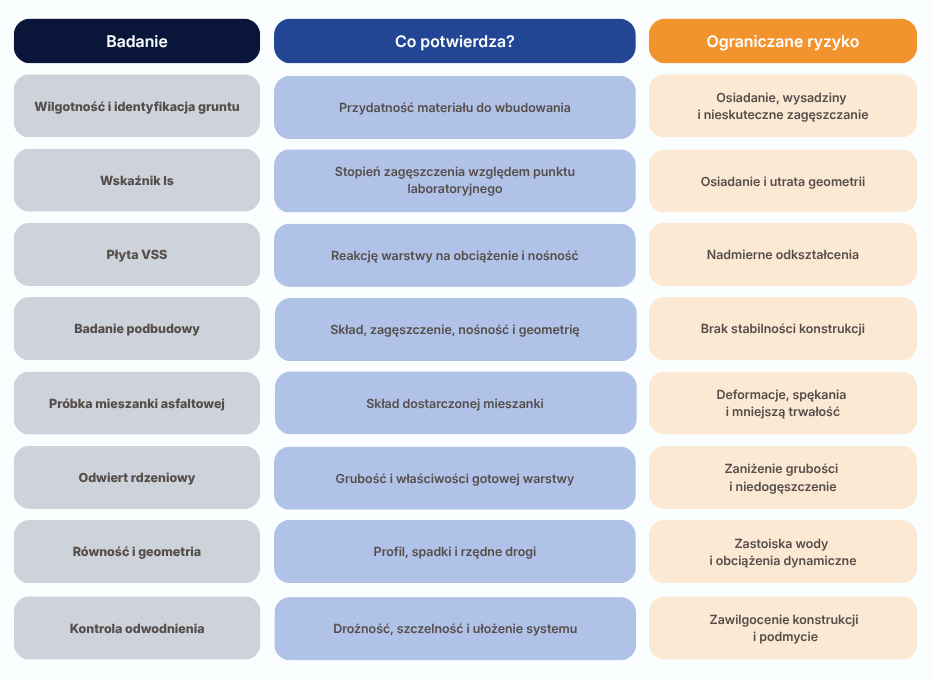

Jakie ryzyko wykrywają najważniejsze badania?

Żadne pojedyncze badanie nie potwierdza jakości całej drogi. Pełny obraz powstaje z połączenia wyników materiałowych, kontroli procesu, pomiarów gotowych warstw, geodezji i oględzin.

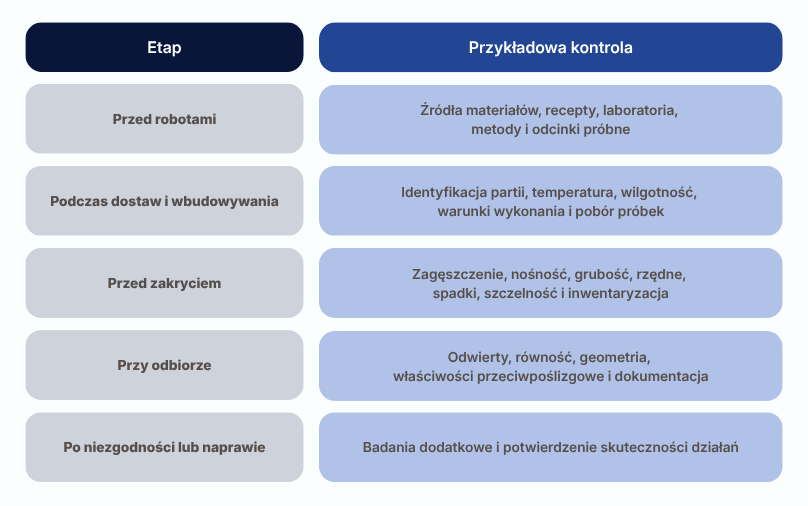

Jak nadzór organizuje kontrolę?

Profesjonalny system badań powinien być powiązany z harmonogramem i podziałem robót na jednoznaczne partie odbiorowe.

Plan badań i punkty zatrzymania

Dla każdej warstwy warto określić dokument odniesienia, badaną cechę, metodę, częstotliwość, laboratorium, kryterium akceptacji i moment, w którym nie można rozpocząć kolejnego etapu bez decyzji nadzoru. Punkt zatrzymania może dotyczyć podłoża, przewodu przed zasypaniem, podbudowy lub zbrojenia przed betonowaniem.

Kompetencje laboratorium

Laboratorium powinno mieć kompetentny personel, właściwą metodę, wyposażenie i potwierdzenie sprawności aparatury. Akredytacja może być wymagana dla określonego zakresu przez umowę, szczególnie przy badaniach rozjemczych. Nie należy jednak automatycznie twierdzić, że każdy pomiar na każdym kontrakcie musi wykonywać laboratorium akredytowane.

Reprezentatywny pobór i identyfikowalność

Plan powinien określać sposób losowania miejsc, obecność stron, zabezpieczenie próbki i przekazanie jej do laboratorium. Karta próbki musi pozwalać ustalić zadanie, kilometraż, pas, warstwę, datę, partię materiału, uczestników poboru i zlecony zakres.

To powiązanie decyduje, czy wynik można wykorzystać przy odbiorze konkretnej partii. Próbka z dogodnego miejsca, bez lokalizacji i identyfikacji materiału ma ograniczoną wartość.

Reprezentatywność nie oznacza badania wyłącznie miejsc, które wyglądają na najsłabsze. Punkty kontrolne powinny być wybierane zgodnie z regułami przyjętymi dla kontraktu, często w sposób losowy, a pomiary interwencyjne można wykonywać dodatkowo w lokalizacjach budzących wątpliwości. Dzięki temu wyniki opisują całą partię, a jednocześnie nadzór może reagować na widoczne niejednorodności.

Warto również zachować ciągłość przekazania próbki: od pobrania i zabezpieczenia, przez transport, aż po przyjęcie w laboratorium. Pozwala to wykluczyć pomylenie materiałów, zmianę stanu próbki albo spór o to, czy raport rzeczywiście dotyczy odbieranego odcinka.

Wyniki przed zakryciem i analiza trendów

W umowie warto ustalić terminy raportowania, sposób alarmowania o niezgodności oraz osoby uprawnione do zwolnienia punktu zatrzymania. Raport dostarczony po ułożeniu kolejnej warstwy traci dużą część wartości operacyjnej.

Nadzór powinien analizować również trendy. Seria wyników jeszcze zgodnych, lecz systematycznie pogarszających się, może wskazywać zmianę materiału, sprzętu lub procesu. Mapa pomiarów pokazuje często więcej niż segregator niezależnych protokołów.

Wynik musi prowadzić do decyzji

Raport powinien kończyć się statusem: zgodny, niezgodny albo wymagający wyjaśnienia. Przy interpretacji należy sprawdzić:

1. co, gdzie i kiedy zbadano;
2. czy metoda odpowiada dokumentacji;
3. z jakim kryterium porównano wynik;
4. jak ocenia się pojedyncze wyniki i całą partię;
5. czy wynik jest spójny z oględzinami, geometrią i innymi badaniami.

Prawidłowa recepta nie dowodzi właściwej grubości warstwy, a dobry wynik próbki betonu nie zastępuje kontroli zbrojenia i geometrii.

Więcej o organizacji usługi można przeczytać na stronie profesjonalnego nadzoru inwestorskiego, a zakres ustawowy omawia artykuł o obowiązkach inspektora nadzoru inwestorskiego.

Jak interpretować wyniki badań robót drogowych?

Samo stwierdzenie, że wynik jest „dobry”, nie wystarcza. Raport trzeba odczytać w kontekście kilku pytań:

1. Co zbadano? Materiał, proces czy gotową warstwę?
2. Gdzie i kiedy? Jaki odcinek, pas, głębokość i moment robót reprezentuje pomiar?
3. Jaką metodą? Czy została dopuszczona dla tej cechy?
4. Z czym porównano wynik? Jaka wersja projektu lub STWiORB zawiera kryterium?
5. Jak ocenia się partię? Czy znaczenie ma każdy wynik, średnia, rozrzut czy inna reguła?
6. Czy dane są spójne? Czy wyniku nie podważają oględziny, geometria lub inne badania?

Trzeba także rozdzielać właściwości materiału od właściwości gotowej warstwy. Prawidłowe uziarnienie kruszywa nie dowodzi wymaganej nośności podbudowy. Zgodny skład mieszanki asfaltowej nie potwierdza jej grubości ani zagęszczenia po wbudowaniu. Wynik laboratoryjny jest więc częścią oceny, a nie jej automatycznym zakończeniem.

Droga Łomianki

Co dzieje się po wyniku niezgodnym?

Niezgodny wynik nie powinien prowadzić ani do automatycznej rozbiórki całej drogi, ani do jego zignorowania. Prawidłowe postępowanie obejmuje:

1. wstrzymanie zakrycia lub odbioru zagrożonego zakresu;
2. zabezpieczenie informacji o partii i odcinku;
3. sprawdzenie poboru próbki, metody, obliczeń i kryterium;
4. ustalenie potencjalnego zasięgu problemu;
5. wykonanie uzasadnionych badań dodatkowych;
6. analizę przyczyny i wpływu na trwałość oraz bezpieczeństwo;
7. przygotowanie i akceptację programu naprawczego;
8. wykonanie naprawy, ponowne badanie i zamknięcie niezgodności.

Badanie dodatkowe nie służy do powtarzania pomiarów aż do uzyskania korzystnej liczby. Ma sprawdzić reprezentatywność wyniku lub zasięg wady według ustalonej procedury.

Obniżenie wynagrodzenia może być rozważane tylko wtedy, gdy pozwalają na to dokumenty kontraktowe, analiza potwierdza przydatność robót, a rozwiązanie nie narusza bezpieczeństwa, trwałości ani prawa. Rabat nie naprawia wadliwej konstrukcji.

Koszt badań wykonawcy, niezależnej kontroli, odkrywek i badań rozjemczych powinien określać kontrakt. Jeżeli badanie potwierdzi wadę albo trzeba je powtarzać z przyczyn leżących po stronie wykonawcy, umowa może przewidywać przeniesienie kosztów.

Najczęstsze błędy w kontroli jakości

· rozpoczęcie badań dopiero po pojawieniu się problemu;
· brak kilometrażu, warstwy, partii lub daty w protokole;
· traktowanie VSS, płyty dynamicznej, Is i CBR jako metod automatycznie zamiennych;
· kopiowanie kryteriów z innego kontraktu;
· dostarczanie wyników już po zakryciu robót;
· ocenianie wyłącznie średniej, która może ukrywać słaby punkt;
· uznawanie dokumentu materiałowego za dowód jakości wykonanej warstwy;
· ignorowanie widocznej wady, ponieważ wybrane wyniki są zgodne.

Wspólną przyczyną tych błędów jest traktowanie badań jako załącznika do odbioru, zamiast jako narzędzia sterującego decyzjami na budowie. Dobra kontrola odpowiada nie tylko na pytanie „jaki jest wynik?”, lecz również „jakiej części robót dotyczy i co należy zrobić przed kolejnym etapem?”.

Co zyskuje inwestor?

Dobrze prowadzony nadzór nie gwarantuje braku problemów, lecz zwiększa szansę, że niezgodność zostanie wykryta wcześnie, udokumentowana i usunięta przed odbiorem. Inwestor zyskuje niezależną weryfikację danych wykonawcy, lepsze powiązanie płatności z jakością, kontrolę napraw oraz dokumentację przydatną podczas gwarancji i ewentualnego sporu.

Korzyścią jest również szybsze podejmowanie decyzji. Gdy plan badań wskazuje odpowiedzialne osoby, terminy raportowania i punkty zatrzymania, wynik trafia do nadzoru przed wejściem kolejnej ekipy. Ogranicza to zarówno ryzyko zakrycia wady, jak i niepotrzebne przestoje spowodowane oczekiwaniem na nieuzgodnioną kontrolę. Inwestor otrzymuje informację nie tylko o tym, czy wystąpił problem, lecz także jakiego odcinka dotyczy, jakie ma znaczenie i jakie działania powinny go zamknąć.

Nie chodzi o maksymalną liczbę pomiarów, ale o właściwe badania wykonane we właściwym miejscu, właściwą metodą i przed podjęciem nieodwracalnej decyzji.

Zespół PM prowadził między innymi wielobranżowy nadzór przy przebudowie drogi powiatowej w Łomiankach, obejmujący branżę drogową i infrastrukturę towarzyszącą.

FAQ – najczęściej zadawane pytania

Jakie badania wykonuje się podczas budowy drogi?

Najczęściej bada się przydatność i wilgotność gruntów, zagęszczenie oraz nośność podłoża, uziarnienie i nośność podbudów, skład mieszanek mineralno-asfaltowych oraz grubość, zagęszczenie, równość, geometrię i połączenie gotowych warstw. Zakres może obejmować także beton, odwodnienie, oznakowanie i instalacje.

Czy inspektor nadzoru osobiście bada zagęszczenie?

Nie musi obsługiwać aparatury. Pomiar zwykle wykonuje kompetentny laborant. Inspektor weryfikuje metodę, może wskazać miejsce, uczestniczy w badaniu, sprawdza raport i wykorzystuje wynik przy odbiorze.

Co pokazuje badanie płytą VSS?

Badanie określa reakcję podłoża lub warstwy na obciążenie statyczne. Pozwala wyznaczyć moduły E1 i E2, a ich relacja wspiera ocenę zachowania przy obciążeniu powtórnym. Kryteria zależą od warstwy i dokumentacji.

Czy płyta dynamiczna zastępuje VSS?

Nie automatycznie. Mierzy inny parametr i według innej procedury. Można jej użyć odbiorowo, jeżeli dopuszcza to dokumentacja i ustalono kryteria lub wymaganą korelację.

Po co wykonuje się odwierty asfaltowe?

Rdzenie pozwalają sprawdzić grubość, gęstość, zagęszczenie i zawartość wolnych przestrzeni w gotowej warstwie. Mogą również służyć ocenie układu i połączenia warstw. Odwiert musi mieć określoną lokalizację, a otwór trzeba naprawić.

Kiedy należy zbadać podbudowę?

Podczas wykonania i przed zakryciem następną warstwą. Do odbioru powinny być dostępne wyniki materiału, zagęszczenia lub nośności oraz pomiary grubości i geometrii wymagane w STWiORB.

Czy jeden dobry wynik pozwala odebrać całą warstwę?

Nie zawsze. Wynik opisuje określony punkt, próbkę lub partię. O odbiorze decydują zasady reprezentatywności, częstotliwości i oceny partii, pozostałe pomiary oraz oględziny.

Co zrobić, gdy wynik jest niezgodny?

Nie należy zakrywać zagrożonego zakresu. Trzeba sprawdzić metodę i kryterium, ustalić zasięg problemu, wykonać uzasadnione badania dodatkowe, zaakceptować sposób naprawy i potwierdzić jej skuteczność ponownym badaniem.

Czy każde laboratorium drogowe musi być akredytowane?

Nie ma jednej zasady dla wszystkich kontraktów. Laboratorium musi spełniać wymagania dokumentacji i mieć kompetentny personel oraz odpowiednie wyposażenie. Akredytacja może być obowiązkowa dla określonego zakresu, szczególnie przy badaniu rozjemczym.

Kto ustala liczbę i częstotliwość badań?

Wymagania wynikają przede wszystkim z projektu, STWiORB, umowy, przywołanych norm i zatwierdzonego planu jakości. Nadzór weryfikuje ich prawidłowość i może żądać dodatkowych badań, gdy wyniki, materiał lub sposób wykonania budzą uzasadnione wątpliwości.

Kto płaci za badania dodatkowe?

Zależy to od kontraktu. Bieżące badania własne są zazwyczaj obowiązkiem wykonawcy, a niezależną kontrolę finansuje inwestor w ramach przyjętego zakresu. Umowa może przewidywać przeniesienie kosztów, jeżeli badanie potwierdzi wadę albo powtórzenie było konieczne z przyczyn leżących po stronie wykonawcy.

Kraków Bazylika Mariańska

Podsumowanie

Kontrola jakości robót drogowych nie jest pojedynczym odbiorem gotowej nawierzchni. Obejmuje kwalifikację materiałów, kontrolę procesu, identyfikowalny pobór próbek, badania istotnych warstw, pomiary geometrii i właściwe postępowanie z niezgodnościami.

Najważniejsze badania dotyczą gruntów, zagęszczenia i nośności podłoża, parametrów podbudów, mieszanek mineralno-asfaltowych oraz gotowych warstw asfaltowych. Zakres należy uzupełnić o beton, odwodnienie, oznakowanie i instalacje występujące w inwestycji.

Rola nadzoru polega na dopilnowaniu, aby wynik był wiarygodny, reprezentatywny i dostępny przed odbiorem lub zakryciem robót. To powiązanie pomiaru z decyzją chroni inwestora przed kosztami wad ujawnionych dopiero po oddaniu drogi do użytkowania.

Najlepszy system kontroli nie polega na zwiększaniu liczby protokołów. Powinien łączyć wymagania projektu, obserwacje z budowy i wyniki badań w jedną ścieżkę decyzyjną. Dzięki temu każda odebrana warstwa ma jasno wskazaną podstawę akceptacji, a niezgodności są zamykane przed rozpoczęciem prac, których późniejsze usunięcie wymagałoby ingerencji w gotowy odcinek drogi i dodatkowych kosztów.

Jeżeli planujesz budowę albo przebudowę drogi, sprawdź zakres nadzoru inwestorskiego PM.

Źródła i podstawa opracowania

· Prawo budowlane – tekst jednolity ogłoszony w 2026 r., w szczególności przepisy dotyczące obowiązków i uprawnień inspektora nadzoru inwestorskiego.
· Rozporządzenie Ministra Infrastruktury z 24 czerwca 2022 r. w sprawie przepisów techniczno-budowlanych dotyczących dróg publicznych, z późniejszymi zmianami.
· Wzorcowe Warunki Wykonania i Odbioru Robót Budowlanych GDDKiA, w tym wymagania ogólne oraz dokumenty dotyczące robót ziemnych, podbudów, nawierzchni i betonu.
· Google Search Central: oficjalne zalecenia dotyczące treści w generatywnych funkcjach wyszukiwarki.
· Google Search Central: dane strukturalne Article, NewsArticle i BlogPosting.

Zastrzeżenie: artykuł ma charakter informacyjny. Nie zastępuje analizy ryzyka, projektu, STWiORB, umowy ani oceny uprawnionych uczestników procesu budowlanego dla konkretnej inwestycji. Zakres odpowiedzialności i procedury należy każdorazowo ustalać na podstawie aktualnych przepisów oraz dokumentacji danego zadania.
